Hệ thống pháp luật

ỦY BAN NHÂN DÂN
TỈNH HẢI DƯƠNG
-------

CỘNG HÒA XÃ HỘI CHỦ NGHĨA VIỆT NAM
Độc lập - Tự do - Hạnh phúc
---------------

Số: 3730/QĐ-UBND

Hải Dương, ngày 14 tháng 12 năm 2021



QUYẾT ĐỊNH

VỀ VIỆC CÔNG BỐ QUY TRÌNH NỘI BỘ GIẢI QUYẾT THỦ TỤC HÀNH CHÍNH THUỘC THẨM QUYỀN GIẢI QUYẾT CỦA BAN QUẢN LÝ CÁC KHU CÔNG NGHIỆP

CHỦ TỊCH ỦY BAN NHÂN DÂN TỈNH

Căn cứ Luật Tổ chức chính quyền địa phương ngày 19 tháng 6 năm 2015; Luật sửa đổi, bổ sung một số điều của Luật Tổ chức Chính phủ và Luật Tổ chức chính quyền địa phương ngày 22 tháng 11 năm 2019;

Căn cứ Nghị định số 61/2018/NĐ-CP ngày 23 tháng 4 năm 2018 của Chính phủ về thực hiện cơ chế một cửa, một cửa liên thông trong giải quyết thủ tục hành chính;

Căn cứ Thông tư số 01/2018/TT-VPCP ngày 23 tháng 11 năm 2018 của Bộ trưởng, Chủ nhiệm Văn phòng Chính phủ hướng dẫn thi hành một số quy định của Nghị định số 61/2018/NĐ-CP ngày 23 tháng 4 năm 2018 của Chính phủ về thực hiện cơ chế một cửa, một cửa liên thông trong giải quyết thủ tục hành chính;

Theo đề nghị của Trưởng ban Ban Quản lý các khu công nghiệp tại Tờ trình số 2816/TTr-KCN ngày 09 tháng 12 năm 2021.

QUYẾT ĐỊNH:

Điều 1. Phê duyệt kèm theo Quyết định này quy trình nội bộ giải quyết thủ tục hành chính trong lĩnh vực xây dựng thuộc thẩm quyền giải quyết của Ban Quản lý các khu công nghiệp, cụ thể như sau:

1. Danh mục 02 quy trình nội bộ giải quyết thủ tục hành chính: Chi tiết, có Phụ lục I đính kèm.

2. Bãi bỏ quy trình nội bộ giải quyết thủ tục “Thẩm định thiết kế cơ sở đối với dự án đầu tư xây dựng trong khu công nghiệp” được công bố tại Quyết định số 2073/QĐ-UBND ngày 19 tháng 6 năm 2019 của Chủ tịch UBND tỉnh.

Điều 2. Giao Sở Thông tin và Truyền thông chủ trì, phối hợp với Ban Quản lý các khu công nghiệp căn cứ quy trình nội bộ tại Điều 1 của Quyết định này, xây dựng quy trình điện tử giải quyết thủ tục hành chính tại phần mềm Hệ thống thông tin một cửa điện tử của tỉnh. Hoàn thành trong thời hạn 02 ngày, kể từ ngày nhận được Quyết định này.

Điều 3. Chánh Văn phòng UBND tỉnh, Giám đốc Sở Thông tin và Truyền thông, Trưởng ban Ban Quản lý các khu công nghiệp; Giám đốc Trung tâm phục vụ hành chính công tỉnh và các tổ chức, cá nhân có liên quan chịu trách nhiệm thi hành Quyết định này./.




Nơi nhận:
- Như Điều 4;
- Cục Kiểm soát TTHC (VPCP);
- Trung tâm CNTT;
- Lưu VT, NC-KSTTHC.

KT. CHỦ TỊCH
PHÓ CHỦ TỊCH




Nguyễn Minh Hùng



PHỤ LỤC I

QUY TRÌNH NỘI BỘ GIẢI QUYẾT THỦ TỤC HÀNH CHÍNH THUỘC THẨM QUYỀN GIẢI QUYẾT CỦA BAN QUẢN LÝ CÁC KHU CÔNG NGHIỆP
(Kèm theo Quyết định số 3730/QĐ-UBND ngày 14 tháng 12 năm 2021 của Chủ tịch UBND tỉnh Hải Dương)

A.THỦ TỤC HÀNH CHÍNH CẤP TỈNH

I. LĨNH VỰC HOẠT ĐỘNG XÂY DỰNG

1. Thẩm định Báo cáo nghiên cứu khả thi đầu tư xây dựng/điều chỉnh Báo cáo nghiên cứu khả thi đầu tư xây dựng.

1.1 Thời hạn giải quyết: Dự án nhóm B không quá 25 ngày, dự án nhóm C không quá 15 ngày.

1.2. Quy trình giải quyết:

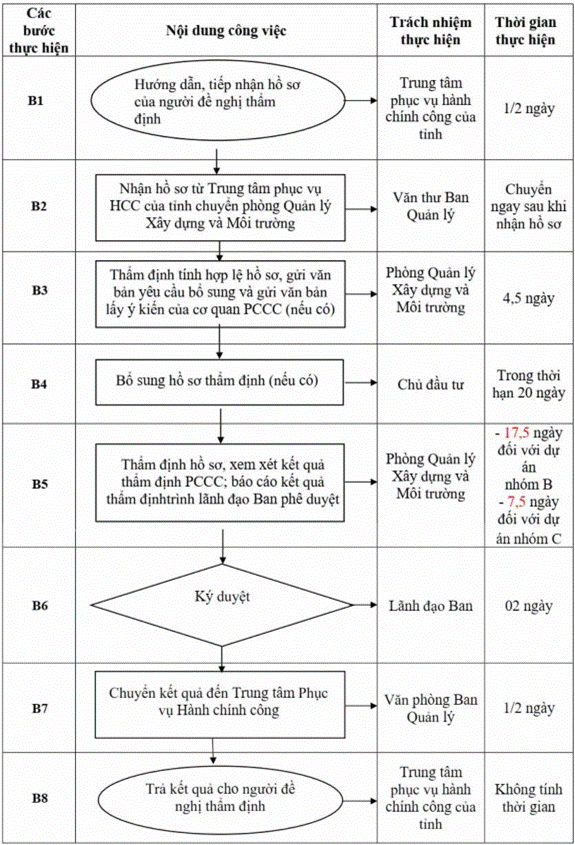

1.2.1. Sơ đồ thực hiện

1.2.2. Diễn giải sơ đồ

a) Tiếp nhận hồ sơ

- Người đề nghị thẩm định nộp trực tiếp hoặc gửi qua đường bưu điện đến Trung tâm Phục vụ hành chính công tỉnh hoặc trực tuyến trên Cổng dịch vụ công của tỉnh.

- Công chức của Ban Quản lý các KCN trực tại Trung tâm Phục vụ hành chính công thực hiện kiểm tra thành phần hồ sơ, số lượng hồ sơ. Nếu đầy đủ theo quy định thì tiếp nhận gửi giấy hẹn/mã hồ sơ cho người đề nghị thẩm định và bàn giao hồ sơ cho Văn phòng Ban Quản lý trong thời gian 1/2 ngày làm việc kể từ khi tiếp nhận hồ sơ. Nếu hồ sơ chưa đầy đủ thì lập phiếu hướng dẫn người đề nghị thẩm định hoàn thiện hồ sơ.

b) Thẩm định và xem xét, phê duyệt hồ sơ theo quy định

- Văn phòng Ban Quản lý tiếp nhận hồ sơ từ Trung tâm Phục vụ hành chính công, chuyển ngay cho Phòng Quản lý Xây dựng và Môi trường thụ lý theo quy định.

- Trong thời hạn 05 ngày làm việc sau khi tiếp nhận hồ sơ, Phòng Quản lý Xây dựng và Môi trường có trách nhiệm:

Soạn thảo, trình Lãnh đạo Ban ký văn bản yêu cầu bổ sung hồ sơ trong trường hợp cần bổ sung. Trong thời hạn 20 ngày kể từ ngày nhận được văn bản yêu cầu bổ sung hồ sơ, nếu người đề nghị thẩm định không thực hiện việc bổ sung hồ sơ thì soạn thảo ,trình Lãnh đạo Ban ký văn bản thông báo dừng việc thẩm định, người đề nghị thẩm định trình thẩm định lại khi có yêu cầu.

Soạn thảo, trình Lãnh đạo Ban ký văn bản thông báo trả lại hồ sơ thẩm định trong trường hợp: Trình thẩm định không đúng với thẩm quyền của cơ quan chuyên môn về xây dựng hoặc người đề nghị thẩm định không đúng thẩm quyền theo quy định tại Nghị định số 15/2021/NĐ-CP ngày 03/3/2021 của Chính phủ; Không thuộc đối tượng phải thẩm định tại cơ quan chuyên môn về xây dựng theo quy định; Hồ sơ trình thẩm định không bảo đảm về tính pháp lý hoặc không hợp lệ theo quy định tại Nghị định này.

Soạn thảo, trình Lãnh đạo Ban ký văn bản gửi đến các cơ quan, đơn vị có liên quan trong trường hợp cần lấy ý kiến để phục vụ công tác thẩm định.

- Thực hiện thẩm định (trong thời gian không quá 17,5 ngày đối với dự án nhóm B và 7,5 ngày đối với dự án nhóm C kể từ ngày nhận đủ hồ sơ hợp lệ) soạn thảo, trình Lãnh đạo Ban ký duyệt kết quả thẩm định. Trong quá trình thẩm định, trường hợp phát hiện các lỗi, sai sót về thông tin, số liệu trong nội dung hồ sơ dẫn đến không thể đưa ra kết luận thẩm định thì Phòng Quản lý Xây dựng và Môi trường soạn thảo, trình Lãnh đạo Ban ký văn bản tạm dừng thẩm định (không quá 01 lần) và thông báo kịp thời đến người đề nghị thẩm định để bổ sung hồ sơ. Trường hợp các lỗi, sai sót nêu trên không thể khắc phục được trong thời hạn 20 ngày thì Phòng Quản lý Xây dựng và Môi trường soạn thảo, trình Lãnh đạo Ban ký văn bản dừng việc thẩm định, người đề nghị thẩm định trình thẩm định lại khi có yêu cầu.

- Lãnh đạo Ban Quản lý các KCN xem xét kết quả giải quyết trong thời hạn 02 ngày và ký duyệt văn bản Thông báo kết quả thẩm định.

- Văn phòng Ban Quản lý đóng dấu vào thông báo và chuyển kết quả về Trung tâm Phục vụ hành chính công trong thời hạn ½ ngày làm việc qua dịch vụ Bưu chính công ích.

c) Nhận hồ sơ/kết quả và trả cho tổ chức, cá nhân

Công chức Ban Quản lý Khu công nghiệp trực tại Trung tâm Phục vụ hành chính công nhận kết quả từ Bưu điện chuyển cho Bộ phận Hướng dẫn tiếp nhận và trả kết quả của Trung tâm Phục vụ hành chính công để trả cho người đề nghị thẩm định trực tiếp hoặc qua dịch vụ Bưu chính công ích.



2. Thẩm định thiết kế xây dựng triển khai sau thiết kế cơ sở/điều chỉnh thiết kế xây dựng triển khai sau thiết kế cơ sở

2.1 Thời hạn giải quyết:

Không quá 30 ngày đối với công trình cấp II và cấp III; Không quá 20 ngày đối với công trình còn lại.

2.2. Quy trình giải quyết:

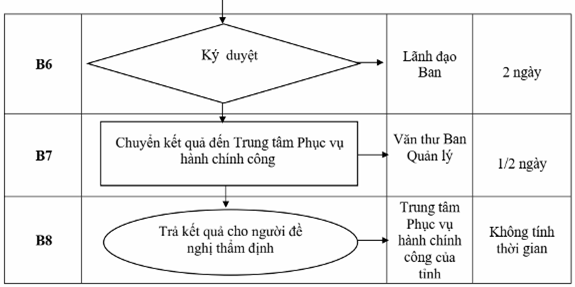

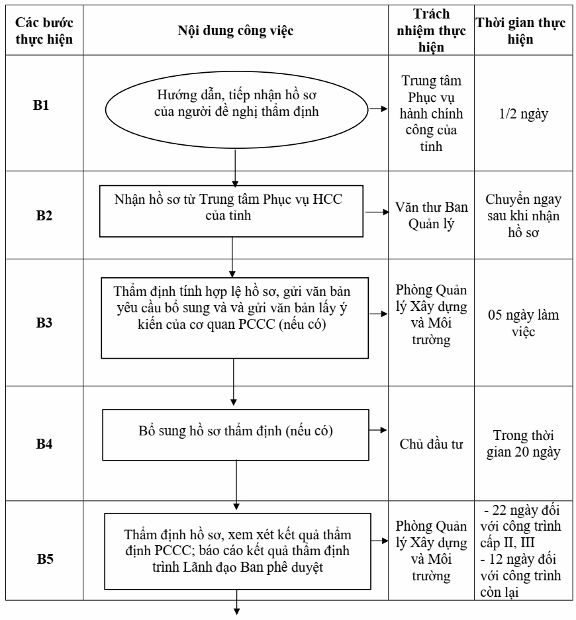

2.2.1. Sơ đồ thực hiện

2.2.2. Diễn giải sơ đồ

a) Tiếp nhận hồ sơ

- Người đề nghị thẩm định nộp trực tiếp hoặc gửi qua đường bưu điện đến Trung tâm Phục vụ hành chính công tỉnh hoặc trực tuyến trên Cổng dịch vụ công.

- Công chức của Ban Quản lý trực tại Trung tâm Phục vụ hành chính công thực hiện kiểm tra thành phần hồ sơ, số lượng hồ sơ. Nếu đầy đủ theo quy định thì tiếp nhận gửi giấy hẹn/mã hồ sơ cho người đề nghị thẩm định và bàn giao hồ sơ cho Văn phòng Ban Quản lý trong thời gian 1/2 ngày làm việc kể từ khi tiếp nhận hồ sơ. Nếu hồ sơ chưa đầy đủ thì lập phiếu hướng dẫn người đề nghị thẩm định hoàn thiện hồ sơ.

b) Thẩm định và xem xét, phê duyệt hồ sơ theo quy định

- Văn thư Ban Quản lý tiếp nhận hồ sơ từ Trung tâm Phục vụ hành chính công, chuyển ngay cho Phòng Quản lý Xây dựng và Môi trường thụ lý.

- Trong thời hạn 05 ngày làm việc sau khi tiếp nhận hồ sơ, Phòng Quản lý Xây dựng và Môi trường có trách nhiệm:

Soạn thảo, trình Lãnh đạo Ban ký văn bản yêu cầu bổ sung hồ sơ trong trường hợp cần bổ sung. Trong thời hạn 20 ngày kể từ ngày nhận được văn bản yêu cầu bổ sung hồ sơ, nếu người đề nghị thẩm định không thực hiện việc bổ sung hồ sơ thì soạn thảo, trình Lãnh đạo Ban ký văn bản thông báo dừng việc thẩm định, người đề nghị thẩm định trình thẩm định lại khi có yêu cầu.

Soạn thảo, trình Lãnh đạo Ban ký văn bản thông báo trả lại hồ sơ thẩm định trong trường hợp: Trình thẩm định không đúng với thẩm quyền của cơ quan chuyên môn về xây dựng hoặc người đề nghị thẩm định không đúng thẩm quyền theo quy định tại Nghị định số 15/2021/NĐ-CP ngày 03/3/2021 của Chính phủ; Không thuộc đối tượng phải thẩm định tại cơ quan chuyên môn về xây dựng theo quy định; Hồ sơ trình thẩm định không bảo đảm về tính pháp lý hoặc không hợp lệ theo quy định tại Nghị định này.

Soạn thảo, trình Lãnh đạo Ban ký văn bản gửi đến các cơ quan, đơn vị có liên quan trong trường hợp cần lấy ý kiến để phục vụ công tác thẩm định.

- Thực hiện thẩm định (Trong thời gian không quá 22 ngày đối với công trình cấp II, cấp III ;12 ngày đối với công trình còn lại kể từ ngày nhận đủ hồ sơ hợp lệ) soạn thảo, trình Lãnh đạo Ban ký duyệt kết quả thẩm định. Trong quá trình thẩm định, trường hợp phát hiện các lỗi, sai sót về thông tin, số liệu trong nội dung hồ sơ dẫn đến không thể đưa ra kết luận thẩm định thì Phòng Quản lý Xây dựng và Môi trường soạn thảo, trình Lãnh đạo Ban ký văn bản tạm dừng thẩm định (Không quá 01 lần) và thông báo kịp thời đến người đề nghị thẩm định. Trường hợp các lỗi, sai sót nêu trên không thể khắc phục được trong thời hạn 20 ngày thì Phòng Quản lý Xây dựng và Môi trường soạn thảo, trình Lãnh đạo Ban ký văn bản dừng việc thẩm định, người đề nghị thẩm định trình thẩm định lại khi có yêu cầu.

- Lãnh đạo Ban xem xét kết quả giải quyết trong thời hạn 02 ngày và ký duyệt văn bản Thông báo kết quả thẩm định.

- Văn thư Ban Quản lý đóng dấu vào thông báo và chuyển kết quả về Trung tâm Phục vụ hành chính công trong thời hạn ½ ngày làm việc qua dịch vụ Bưu chính công ích.

c) Nhận hồ sơ/kết quả và trả cho tổ chức, cá nhân

Công chức Ban Quản lý Khu công nghiệp trực tại Trung tâm Phục vụ hành chính công nhận kết quả từ Bưu điện chuyển cho Bộ phận Hướng dẫn tiếp nhận và trả kết quả của Trung tâm Phục vụ hành chính công để trả cho người đề nghị thẩm định trực tiếp hoặc qua dịch vụ Bưu chính công ích.

HIỆU LỰC VĂN BẢN

Quyết định 3730/QĐ-UBND năm 2021 công bố quy trình nội bộ giải quyết thủ tục hành chính thuộc thẩm quyền giải quyết của Ban Quản lý các khu công nghiệp tỉnh Hải Dương

  • Số hiệu: 3730/QĐ-UBND
  • Loại văn bản: Quyết định
  • Ngày ban hành: 14/12/2021
  • Nơi ban hành: Tỉnh Hải Dương
  • Người ký: Nguyễn Minh Hùng
  • Ngày công báo: Đang cập nhật
  • Số công báo: Đang cập nhật
  • Ngày hiệu lực: Kiểm tra
  • Tình trạng hiệu lực: Kiểm tra
Tải văn bản
