ỦY BAN NHÂN DÂN | CỘNG HÒA XÃ HỘI CHỦ NGHĨA VIỆT NAM |
Số: 1417/QĐ-UBND | An Giang, ngày 11 tháng 6 năm 2019 |
QUYẾT ĐỊNH
CHỦ TỊCH ỦY BAN NHÂN DÂN TỈNH AN GIANG
Căn cứ Luật Tổ chức chính quyền địa phương ngày 19 tháng 6 năm 2015;
Căn cứ Luật Điện lực ngày 03 tháng 12 năm 2004 và Luật sửa đổi, bổ sung một số điều của Luật Điện lực ngày 20 tháng 11 năm 2012;
Căn cứ Nghị định số 61/2018/NĐ-CP ngày 23 tháng 4 năm 2018 của Chính phủ về thực hiện cơ chế một cửa, cơ chế một cửa liên thông trong giải quyết thủ tục hành chính;
Căn cứ Nghị quyết số 19-2018/NQ-CP ngày 15 tháng 5 năm 2018 về tiếp tục thực hiện những nhiệm vụ, giải pháp chủ yếu cải thiện môi trường kinh doanh, nâng cao năng lực cạnh tranh quốc gia năm 2018 và những năm tiếp theo của Chính phủ;
Căn cứ Nghị định số 18/2015/NĐ-CP ngày 14 tháng 02 năm 2015 của Chính phủ quy định về quy hoạch bảo vệ môi trường, đánh giá môi trường chiến lược, đánh giá tác động môi trường và kế hoạch bảo vệ môi trường;
Căn cứ Nghị định số 11/2010/NĐ-CP ngày 24 tháng 02 năm 2010 của Chính phủ Quy định về quản lý và bảo vệ kết cấu hạ tầng giao thông đường bộ và Nghị định số 100/2013/NĐ-CP ngày 03 tháng 9 năm 2013 sửa đổi, bổ sung một số điều của Nghị định số 11/2010/NĐ-CP ngày 24/02/2010 của Chính phủ;
Căn cứ Thông tư số 24/2016/TT-BCT ngày 30 tháng 11 năm 2016 của Bộ Công Thương quy định một số nội dung về rút ngắn thời gian tiếp cận điện năng;
Căn cứ Thông tư số 39/2015/TT-BCT ngày 18 tháng 11 năm 2015 của Bộ Công Thương quy định hệ thống điện phân phối;
Căn cứ Thông tư số 27/2015/TT-BTNMT ngày 29 tháng 05 năm 2015 của Bộ Tài nguyên và Môi trường quy định về đánh giá môi trường chiến lược, đánh giá tác động môi trường và kế hoạch bảo vệ môi trường;
Thông tư số 43/2013/TT-BCT ngày 31 tháng 12 năm 2013 của Bộ Công Thương quy định nội dung, trình tự, thủ tục lập, thẩm định, phê duyệt và điều chỉnh Quy hoạch phát triển điện lực;
Căn cứ Thông tư số 50/2015/TT-BGTVT ngày 23 tháng 9 năm 2015 của Bộ Giao thông vận tải hướng dẫn thực hiện một số điều của Nghị định số 11/2010/NĐ-CP ngày 24 tháng 02 năm 2010 của Chính phủ quy định về quản lý và bảo vệ kết cấu hạ tầng giao thông đường bộ và Thông tư số 35/2017/TT-BGTVT ngày 09 tháng 10 năm 2017 của Bộ Giao thông vận tải sửa đổi, bổ sung một số điều của Thông tư số 50/2015/TT-BGTVT ;
Theo đề nghị của Giám đốc Sở Công Thương tại Tờ trình số 245/TTr-SCT ngày 30/5/2019,
QUYẾT ĐỊNH:
Điều 1. Ban hành kèm theo Quyết định này Quy trình Một cửa liên thông giữa cơ quan nhà nước và ngành điện trong giải quyết các thủ tục cấp điện qua lưới trung áp trên địa bàn tỉnh An Giang.
Điều 2. Quyết định này có hiệu lực thi hành kể từ ngày ký.
Điều 3. Chánh Văn phòng Ủy ban nhân dân tỉnh; Thủ trưởng các sở, ban, ngành tỉnh; Chủ tịch Ủy ban nhân dân các huyện, thị xã, thành phố và Giám đốc Công ty Điện lực An Giang chịu trách nhiệm thi hành Quyết định này./.
Nơi nhận: | KT. CHỦ TỊCH |
QUY TRÌNH
MỘT CỬA LIÊN THÔNG GIỮA CƠ QUAN NHÀ NƯỚC VÀ NGÀNH ĐIỆN TRONG GIẢI QUYẾT CÁC THỦ TỤC CẤP ĐIỆN QUA LƯỚI TRUNG ÁP TRÊN ĐỊA BÀN TỈNH AN GIANG
(Ban hành kèm theo Quyết định số 1417/QĐ-UBND ngày 11 tháng 6 năm 2019 của Chủ tịch Ủy ban nhân dân tỉnh An Giang)
Chương I
NHỮNG VẤN ĐỀ CHUNG
Điều 1. Phạm vi điều chỉnh và đối tượng áp dụng
1. Quy trình này quy định thống nhất việc tổ chức, phối hợp của các Cơ quan nhà nước và Công ty Điện lực An Giang trong việc thực hiện các thủ tục đầu tư cấp điện cho khách hàng sử dụng điện qua công trình điện chuyên dùng trên địa bàn tỉnh An Giang theo hướng một cửa liên thông gồm các thủ tục:
- Khảo sát hiện trường và thỏa thuận đấu nối;
- Điều chỉnh, bổ sung quy hoạch phát triển điện lực không theo chu kỳ.
- Xác nhận kế hoạch bảo vệ môi trường đối với những công trình có quy mô xây dựng tuyến đường dây từ 01km đến dưới 100km và đi trên địa bàn từ 02 huyện trở lên.
- Chấp thuận xây dựng công trình và cấp phép thi công và ký kết hợp đồng mua bán điện, nghiệm thu đóng điện.
2. Quy định này áp dụng cho:
a) Khách hàng sử dụng điện có nhu cầu sử dụng điện đấu nối lưới điện trung áp. Tổ chức, cá nhân khác có quyền và nghĩa vụ liên quan đến việc thực hiện thủ tục đầu tư công trình điện chuyên dùng. Khách hàng có quyền lựa chọn hình thức thực hiện theo quy trình này hoặc tự thực hiện không theo quy trình.
b) Cơ quan nhà nước có thẩm quyền liên quan đến thực hiện thủ tục đầu tư công trình cấp điện chuyên dùng, bao gồm: Sở Công Thương; Sở Giao thông vận tải; Sở Tài nguyên và Môi trường; Ủy ban nhân dân các huyện, thị xã, thành phố Ban Quản lý Khu Kinh tế và các đơn vị có liên quan.
c) Công ty Điện lực An Giang, Công ty Cổ phần Điện nước An Giang và các Điện lực, Xí nghiệp trực thuộc có liên quan trong việc thực hiện các thủ tục và đầu tư công trình cấp điện chuyên dùng.
Điều 2. Những nguyên tắc chung
1. Đảm bảo các nguyên tắc thực hiện cơ chế một cửa liên thông theo quy định tại Nghị định số 61/2018/NĐ-CP ngày 23 tháng 4 năm 2018 của Chính phủ về thực hiện cơ chế một cửa, một cửa liên thông trong giải quyết thủ tục hành chính.
2. Cơ chế “một cửa liên thông” trong quá trình tiếp nhận, luân chuyển hồ sơ giải quyết thủ tục cấp điện qua lưới trung áp theo nguyên tắc sau:
a) Công ty Điện lực An Giang, các Điện lực huyện, thị xã, thành phố trực thuộc (sau đây gọi tắt là Điện lực) là đơn vị đầu mối trong quá trình tiếp nhận và giải quyết hồ sơ của khách hàng với ngành Điện và Cơ quan nhà nước, bao gồm:
(i) khảo sát hiện trường và thỏa thuận đấu nối; (ii) Thủ tục thỏa thuận hướng tuyến và cấp phép thi công với Sở Giao thông vận tải, Ủy ban nhân dân các huyện, thị xã, thành phố hoặc Ban Quản lý Khu Kinh tế; (iii) Báo cáo Sở Công Thương để phê duyệt điều chỉnh, bổ sung quy hoạch phát triển điện lực đối với công trình có tổng công suất > 2000kVA chưa có trong quy hoạch được duyệt; (iv) Xác nhận kế hoạch bảo vệ môi trường; (v) ký kết hợp đồng mua bán điện, nghiệm thu đóng điện.
b) Điện lực làm đầu mối tổ chức giao dịch với khách hàng theo “cơ chế một cửa” từ khi tiếp nhận yêu cầu mua điện của khách hàng đến khi ký kết hợp đồng mua bán điện và cấp điện cho khách hàng, hướng dẫn khách hàng thực hiện các thủ tục đầu tư và xây dựng công trình cấp điện. Điện lực làm đầu mối chủ động luân chuyển hồ sơ của khách hàng đến Trung tâm Phục vụ Hành chính công tỉnh hoặc cấp huyện và tiếp nhận kết quả từ Trung tâm Phục vụ Hành chính công tỉnh hoặc cấp huyện để chuyển trả khách hàng, thông báo kết quả xử lý và phối hợp với khách hàng trong quá trình khảo sát, nghiệm thu tại hiện trường theo yêu cầu của Cơ quan nhà nước.
c) Bộ phận tiếp nhận và trả kết quả (phòng Giao dịch khách hàng) của Điện lực là đơn vị đầu mối tiếp nhận hồ sơ và trả kết quả cuối cùng cho khách hàng. Bộ phận tiếp nhận hồ sơ của Điện lực nhận kết quả xử lý từ Trung tâm Phục vụ Hành chính công tỉnh (đối với các thủ tục thuộc thẩm quyền giải quyết của các sở, ngành trực thuộc Ủy ban nhân dân tỉnh), bộ phận một cửa cấp huyện (đối với các thủ tục thuộc thẩm quyền giải quyết của Ủy ban nhân dân huyện, thị xã, thành phố) và trả kết quả.
Các cơ quan nhà nước chuyển kết quả xử lý, các vướng mắc (nếu có) về bộ phận một cửa của Điện lực đầu mối để trả lời khách hàng thông qua các hình thức văn bản trực tiếp hoặc qua hộp thư điện tử/điện thoại. Các văn bản, thông báo, ... của cơ quan nhà nước gửi cho khách hàng trong quá trình giải quyết thủ tục cũng được chuyển đồng thời cho bộ phận một cửa để theo dõi, phối hợp trong quá trình giải quyết.
3. Toàn bộ thủ tục và quy trình thực hiện cấp điện qua lưới trung áp được công khai trên trang thông tin điện tử của Trung tâm Chăm sóc khách hàng Tổng Công ty Điện lực miền Nam tại địa chỉ http://cskh.evnspc.vn; Cổng thông tin điện tử của tỉnh; cổng thông tin điện tử của UBND cấp huyện và trên địa chỉ http://dichvucong.angiang.gov.vn để các cá nhân, tổ chức đề nghị cấp điện qua lưới trung áp thuận tiện trong giao dịch, theo dõi và được lưu trữ tại bộ phận một cửa của Điện lực để phục vụ kiểm tra, giám sát.
Chương II
QUY TRÌNH PHỐI HỢP THỰC HIỆN THÍ ĐIỂM CÁC THỦ TỤC TRONG ĐẦU TƯ CẤP ĐIỆN CHUYÊN DÙNG
1. Cá nhân, tổ chức mua điện cung cấp hồ sơ đăng ký mua điện và hồ sơ liên quan đến các thủ tục của Cơ quan nhà nước tại bộ phận một cửa (phòng Giao dịch khách hàng) của Điện lực theo các hình thức: (i) thông qua Website chăm sóc khách hàng của Tổng công ty Điện lực miền Nam (http://cskh.evnspc.vn); website Công ty Điện lực An Giang (http://pcangiang.evnspc.vn); cổng thông tin dịch vụ công trực tuyến “một cửa điện tử” của tỉnh An Giang (https://dichvucong.angiang.gov.vn); (ii) gọi đến Trung tâm Chăm sóc khách hàng; (iii) trực tiếp tại trụ sở Điện lực theo “cơ chế một cửa”; (iv) gửi văn bản đề nghị yêu cầu dịch vụ.
2. Cá nhân, tổ chức yêu cầu dịch vụ có thể tra cứu và nhận thông tin theo dõi kết quả xử lý tại website chăm sóc khách hàng của Tổng công ty Điện lực miền Nam, hộp thư điện tử và tin nhắn điện thoại (SMS) đăng ký.
3. Đối với công trình cấp điện do Điện lực đầu tư, Điện lực sau khi tiếp nhận hồ sơ yêu cầu cấp điện của khách hàng, tổ chức khảo sát thực tế, lập phương án thiết kế, gửi hồ sơ đến Trung tâm Phục vụ Hành chính công giải quyết các thủ tục hành chính liên quan đến tiếp cận điện năng đối với các cơ quan quản lý nhà nước trực thuộc Ủy ban nhân dân tỉnh An Giang hoặc gửi hồ sơ trực tiếp đến Cục Quản lý đường bộ, Chi cục quản lý đường thủy nội địa để giải quyết các thủ tục vượt thẩm quyền của tỉnh. Điện lực tổ chức thi công, nghiệm thu đóng điện, ký kết hợp đồng mua bán điện với khách hàng.
4. Đối với công trình cấp điện do khách hàng tự đầu tư, Điện lực sẽ phối hợp với khách hàng thực hiện thỏa thuận đấu nối theo phân cấp của ngành Điện. Khách hàng tổ chức lập hồ sơ thiết kế, lập hồ sơ, thủ tục với cơ quan nhà nước đúng quy định đồng thời Điện lực sẽ chuyển hồ sơ khách hàng đến Trung tâm Phục vụ Hành chính công hoặc gửi hồ sơ trực tiếp đến Cục Quản lý đường bộ, Chi cục quản lý đường thủy nội địa giải quyết theo quy định.
5. Đối với các công trình có điểm đấu nối dự kiến thực hiện trên lưới điện trung thế do Công ty Cổ phần Điện nước An Giang đang sở hữu, quản lý, Điện lực có trách nhiệm phối hợp cùng khách hàng thực hiện thỏa thuận đấu nối và nghiệm thu đóng điện.
Điều 4. Trình tự, thủ tục thực hiện
1. Đối với công trình do ngành điện đầu tư thực hiện theo trình tự sau :
- Khách hàng nộp hồ sơ yêu cầu mua điện tại Bộ phận một cửa (phòng giao dịch khách hàng) của Điện lực ở địa phương.
- Điện lực phối hợp với cơ quan quản lý nhà nước trong phạm vi địa giới công trình thực hiện khảo sát hiện trường và lập hồ sơ dự án hoặc báo cáo kinh tế kỹ thuật đầu tư công trình điện. Thời gian thực hiện: không quá 03 ngày làm việc.
- Điện lực gửi hồ sơ đến các cơ quan nhà nước theo quy định tại Điều 5 của Quy định này để thực hiện các thủ tục: Điều chỉnh, bổ sung hợp phần quy hoạch không theo chu kỳ đối với công trình có tổng công suất lớn hơn 2.000 kVA ; thời gian giải quyết không quá 05 ngày làm việc; Chấp thuận xây dựng công trình cùng thời điểm với cấp phép thi công công trình (đào đường, vỉa hè) ; thời gian giải quyết thủ tục không quá 07 ngày làm việc; Xác nhận kế hoạch bảo vệ môi trường không quá 10 ngày làm việc.
- Các Cơ quan nhà nước trả kết quả xử lý hoặc thông báo các vướng mắc, yêu cầu điều chỉnh, bổ sung (nếu có) trực tiếp cho Bộ phận một cửa của Điện lực.
- Điện lực thực hiện thi công công trình, ký kết Hợp đồng mua bán điện, phối hợp với với Ủy ban nhân dân cấp huyện hoặc Ban quản lý khu kinh tế trong phạm vi địa giới công trình tổ chức kiểm tra công tác nghiệm thu, đóng điện cùng với khách hàng. Thời gian thực hiện: không quá 05 ngày làm việc.
(Lưu đồ thực hiện cấp điện qua lưới trung áp do ngành Điện đầu tư tham khảo theo Phụ lục 1 kèm theo Quy định này).
2. Đối với công trình do khách hàng đầu tư, thực hiện theo trình tự sau :
- Khách hàng nộp hồ sơ yêu cầu mua điện tại Bộ phận một cửa (phòng giao dịch khách hàng) của Điện lực ở địa phương.
- Điện lực phối hợp với cơ quan quản lý nhà nước trong phạm vi địa giới công trình và khách hàng thực hiện khảo sát hiện trường và lập thỏa thuận đấu nối theo phân cấp của ngành Điện. Thời gian thực hiện: không quá 02 ngày làm việc.
- Khách hàng tổ chức lập hồ sơ dự án hoặc Báo cáo kinh tế kỹ thuật xây dựng công trình điện, đồng thời cung cấp thành phần hồ sơ theo Phụ lục 3 kèm theo quy định này đến Bộ phận một cửa của Điện lực để thực hiện các thủ tục hành chính với các cơ quan nhà nước.
- Điện lực gửi hồ sơ do khách hàng cung cấp đến các cơ quan nhà nước tỉnh An Giang theo quy định tại Điều 5 của Quy định này để thực hiện các thủ tục: Điều chỉnh, bổ sung hợp phần quy hoạch không theo chu kỳ đối với công trình có tổng công suất lớn hơn 2.000 kVA, thời gian giải quyết thủ tục không quá 05 ngày làm việc. Chấp thuận xây dựng công trình và cấp phép thi công công trình (đào đường, vỉa hè), thời gian giải quyết thủ tục không quá 07 ngày làm việc; Xác nhận kế hoạch bảo vệ môi trường không quá 10 ngày làm việc.
- Riêng Cục quản lý đường bộ và Chi cục quản lý đường thủy nội địa, thời gian giải quyết thủ tục được thực hiện theo quy định của cơ quan quản lý cấp trên.
- Các Cơ quan nhà nước thông báo trực tiếp cho khách hàng các vướng mắc, yêu cầu điều chỉnh, bổ sung (nếu có) và gửi kết quả xử lý về Bộ phận một cửa của Điện lực để trả cho khách hàng.
- Khách hàng tổ chức thi công xây dựng công trình điện. Điện lực hỗ trợ tư vấn khách hàng trong quá trình thi công để đảm bảo chất lượng theo yêu cầu kỹ thuật.
- Khách hàng gửi hồ sơ nghiệm thu đóng điện, ký kết hợp đồng mua bán điện đến bộ phận một cửa của Điện lực. Điện lực phối hợp với Ủy ban nhân dân cấp huyện hoặc Ban quản lý khu kinh tế trong phạm vi địa giới công trình và khách hàng tổ chức kiểm tra công tác nghiệm thu và đóng điện, ký kết Hợp đồng mua bán điện. Thời gian thực hiện: không quá 05 ngày làm việc.
(Lưu đồ thực hiện cấp điện qua lưới trung áp do ngành Điện đầu tư tham khảo theo Phụ lục 2 kèm theo Quy định này).
3. Thành phần hồ sơ, thời gian thực hiện, cơ quan thực hiện đối với từng thủ tục hành chính quy định tại Phụ lục 3 kèm theo Quy định này.
Điều 5. Trách nhiệm thực hiện các thủ tục
1. Sở Công Thương thực hiện thủ tục điều chỉnh, bổ sung Hợp phần Quy hoạch đối với các công trình trạm biến áp trung áp có tổng dung lượng lớn hơn 2.000 kVA không có hoặc không phù hợp với Quy hoạch phát triển điện lực đã được phê duyệt.
2. Sở Giao thông vận tải; Sở Tài nguyên và Môi trường ; Ủy ban nhân dân các huyện, thị xã, thành phố; Ban Quản lý Khu Kinh tế thực hiện thủ tục chấp thuận xây dựng và cấp phép thi công công trình. Trong đó:
a) Sở Giao thông vận tải thực hiện thủ tục chấp thuận xây dựng cùng thời điểm với cấp phép thi công đối với các công trình có vị trí cột điện, trạm biến áp lắp đặt trên công trình đường bộ tại địa phương trên địa bàn toàn tỉnh;
b) Ban Quản lý Khu Kinh tế thực hiện thủ tục chấp thuận xây dựng và cấp phép thi công và nghiệm thu đối với các công trình có đào đường, vỉa hè, vị trí cột điện, trạm biến áp và xác nhận kế hoạch bảo vệ môi trường được phân cấp trong địa giới quản lý. Khuyến khích Ban Quản lý Khu kinh tế vận dụng quy định của Bộ Giao thông vận tải tại Thông tư số 35/2018/TT-BGTVT để giải quyết thủ tục hành chính trong phạm vi quản lý của đơn vị.
c) Sở Tài nguyên và Môi trường thực hiện thủ tục xác nhận đăng ký kế hoạch bảo vệ môi trường thuộc thẩm quyền của mình đối với dự án, công trình tuyến đường dây trung thế đầu tư xây dựng trên địa bàn từ 02 huyện trở lên và chiều dài tuyến từ 01km đến 100km.
3. Ủy ban nhân dân các huyện, thị xã, thành phố thực hiện thủ tục liên quan đến khảo sát, kiểm tra công tác nghiệm thu công trình theo phân cấp quản lý của Ủy ban nhân dân tỉnh An Giang tại Quyết định số 76/2016/QĐ-UBND của Ủy ban nhân dân tỉnh An Giang về phân công phân cấp trách nhiệm quản lý nhà nước về chất lượng công trình xây dựng trên địa bàn tỉnh An Giang.
4. Điện lực thực hiện các thủ tục: Tiếp nhận hồ sơ yêu cầu cấp điện, khảo sát hiện trường, thỏa thuận đấu nối, nghiệm thu đóng điện và ký kết hợp đồng mua bán điện.
5. Riêng đối với Công ty Cổ phần Điện nước An Giang thực hiện các thủ tục: thỏa thuận đấu nối, nghiệm thu đóng điện đối với những công trình dự kiến đấu nối vào lưới điện trung áp do Công ty đang sở hữu.
6. Điện lực làm cơ quan đầu mối, làm việc và chuyển hồ sơ đến các cơ quan không trực thuộc Ủy ban nhân dân tỉnh sau:
- Cục Quản lý đường bộ để giải quyết các thủ tục cấp phép đối với các công trình có trồng trụ điện và trạm biến áp nằm trên quốc lộ;
- Chi cục đường thủy nội địa để giải quyết các thủ tục cấp phép liên quan đến các công trình có đường dây vượt sông đối với các sông và nhánh sông do Chi cục Đường thủy nội địa của từng khu vực quản lý.
Điều 6. Công tác phối hợp giữa Điện lực và Trung tâm Phục vụ hành chính công (cơ quan nhà nước)
1. Khi nhận được yêu cầu của khách hàng, bộ phận một cửa Điện lực sẽ chủ động liên hệ và hướng dẫn khách hàng cụ thể thủ tục cấp điện và cách thức thực hiện các thủ tục của cơ quan nhà nước, thực hiện tiếp nhận các hồ sơ có liên quan và chủ động liên hệ khách hàng để bổ sung các hồ sơ còn thiếu, cần hoàn thiện trong quá trình thực hiện dịch vụ, thủ tục theo yêu cầu của cơ quan nhà nước, in Biên nhận hồ sơ giao khách hàng hẹn thời gian giải quyết phù hợp theo quy định từng loại thủ tục.
2. Điện lực chủ động giao hồ sơ yêu cầu của khách hàng chuyển đến Trung tâm Phục vụ Hành chính công trong buổi làm việc tiếp theo kể từ thời điểm tiếp nhận hồ sơ hợp lệ và liên hệ lấy kết quả giải quyết tại Trung tâm Phục vụ hành chính công theo đúng lịch hẹn khi có nghiệp vụ phát sinh để chuyển khách hàng. Mọi giao dịch chứng từ giữa Điện lực và Trung tâm Phục vụ Hành chính công, các cơ quan nhà nước đều phải thực hiện theo đúng mẫu, biểu được Văn phòng Chính phủ ban hành tại thông tư số 01/2018/TT-VPCP .
3. Trung tâm Phục vụ Hành chính công chuyển hồ sơ đến Cơ quan nhà nước có thủ tục hành chính liên quan đến tiếp cận điện năng để tiến hành thẩm định, xem xét giải quyết hồ sơ khách hàng theo thời gian quy định, nếu hồ sơ chưa đầy đủ hoặc chưa đúng quy định thì có hướng dẫn, phản hồi ngay cho người giao hồ sơ của Điện lực hoặc chậm nhất trong 01 ngày làm việc hôm sau thì cơ quan nhà nước có văn bản thông báo gửi Điện lực đề nghị khách hàng hoàn thiện hồ sơ (nếu có). Các trường hợp trong quá trình thẩm định, xem xét nếu thấy cần phải hiệu chỉnh, cần hẹn khảo sát, nghiệm thu hiện trường, kiểm tra thi công,… thì cơ quan nhà nước xử lý hồ sơ gửi văn bản trực tiếp cho khách hàng, đồng thời có thông báo chuyển bộ phận một cửa Điện lực để theo dõi, phối hợp trong quá trình giải quyết. Trong quá trình thẩm định, xem xét nếu không chấp thuận thì cơ quan nhà nước phải có văn bản trả lời và nêu rõ lý do.
4. Mọi giao dịch phát sinh, liên hệ giữa khách hàng và Trung tâm Phục vụ Hành chính công trong quá trình thực hiện các thủ tục phải thực hiện thông qua bộ phận một cửa của Điện lực. Trung tâm Phục vụ Hành chính công và Điện lực thông báo cho nhau các đầu mối, các đơn vị theo phân cấp hoặc ủy quyền giải quyết các thủ tục, thiết lập cơ chế liên lạc, trao đổi thông tin giữa các bộ phận chức năng qua điện thoại, thư tín, hệ thống công nghệ thông tin để giảm bớt số thủ tục và thời gian thực hiện của khách hàng, cải thiện chỉ số tiếp cận điện năng. Trong quá trình thực hiện, nếu có phát sinh khó khăn, vướng mắc,… các đơn vị cần thống nhất tìm biện pháp tháo gỡ hoặc báo cáo Ủy ban Nhân dân tỉnh để chỉ đạo.
Chương III
THIẾT LẬP CƠ CHẾ MỘT CỬA ĐIỆN TỬ LIÊN THÔNG VÀ GIÁM SÁT TIẾN ĐỘ THỰC HIỆN
Điều 7. Quy định cơ chế một cửa điện tử
1. Trung tâm Phục vụ Hành chính công thực hiện các giao dịch với khách hàng trực tuyến và đăng tải thông tin chi tiết của quá trình tiếp nhận, kết quả xử lý, sự hợp lý, hợp lệ của hồ sơ thông qua cổng thông tin điện tử dịch vụ công tại địa chỉ: dichvucong.angiang.gov.vn.
2. Công ty Điện lực An Giang chịu trách nhiệm phối hợp xây dựng hệ thống công nghệ thông tin để thiết lập kết nối điện tử theo dõi tiến trình dịch vụ và ghi nhận kết quả giải quyết. Theo đó, các thông tin đăng ký tiếp nhận, kết quả xử lý, trở ngại của khách hàng, Trung tâm Phục vụ Hành chính công và Điện lực sẽ được thông báo trên cổng thông tin điện tử Chăm sóc khách hàng của Tổng Công ty Điện lực miền Nam và Công ty Điện lực An Giang.
3. Hệ thống thông tin trên cổng thông tin điện tử Chăm sóc khách hàng, Công ty Điện lực An Giang và các Sở, Ủy ban nhân dân các huyện, thị xã, thành phố được kết nối đồng bộ dữ liệu qua phần mềm chức năng để tiếp nhận thông tin yêu cầu dịch vụ từ khách hàng, ghi nhận tiến trình xử lý và phối hợp trong khảo sát hiện trường. Phần mềm có thể đáp ứng được mức độ dịch vụ công cấp 3 phục vụ việc tiếp nhận và luân chuyển “hồ sơ điện tử” từ phía khách hàng và Cơ quan nhà nước - Điện lực qua việc điện tử hóa các thủ tục cấp điện của Điện lực và Cơ quan nhà nước.
Điều 8. Giám sát tiến độ thực hiện
1. Khách hàng giám sát tiến độ giải quyết các thủ tục của Cơ quan nhà nước và Điện lực thông qua việc theo dõi tiến trình giải quyết trên cổng thông tin điện tử Chăm sóc khách hàng của Tổng Công ty Điện lực miền Nam. Các Điện lực sẽ tổ chức nhắn tin SMS cho khách hàng để thông báo việc đã tiếp nhận dịch vụ và hẹn thời gian thực hiện, tiến độ giải quyết liên quan đến các thủ tục thực hiện của Điện lực và Cơ quan nhà nước để khách hàng theo dõi và chủ động phối hợp trong quá trình giải quyết dịch vụ.
2. Các trường hợp giải quyết chậm tiến độ, khách hàng có thể phản ánh đến bộ phận một cửa hoặc trực tiếp trên đường dây nóng của Ủy ban nhân dân tỉnh hoặc Trung tâm Phục vụ Hành chính công. Các Cơ quan nhà nước và Điện lực phải gửi thư xin lỗi khách hàng nếu giải quyết chậm tiến độ và chịu trách nhiệm trước Ủy ban nhân dân tỉnh nếu không khắc phục kịp thời.
Chương IV
QUY ĐỊNH QUẢN LÝ HỒ SƠ VÀ CHẾ ĐỘ BÁO CÁO
Điều 9. Quy định công tác quản lý, lưu trữ hồ sơ
Các loại hồ sơ tiếp nhận, phát sinh trong quá trình giải quyết dịch vụ cho khách hàng được Cơ quan nhà nước hoặc Điện lực quản lý và lưu trữ các hồ sơ tiếp nhận do khách hàng cung cấp (thông qua bộ phận một cửa) tương ứng với thủ tục thuộc thẩm quyền, hoặc trách nhiệm giải quyết theo quy định.
Trong quá trình tiếp nhận hồ sơ của khách hàng đến khi trả kết quả, trường hợp hồ sơ bị mất, hỏng hoặc thất lạc, cơ quan, đơn vị nhận hồ sơ trước đó có trách nhiệm thông báo cho khách hàng cùng phối hợp để xử lý và lập lại hồ sơ. Công tác lưu trữ hồ sơ đi, đến thực hiện theo quy định hiện hành về văn thư, lưu trữ. Các bộ phận chuyên môn xử lý trực tiếp thủ tục hành chính liên quan tại quy trình này có trách nhiệm lưu trữ, bảo quản hồ sơ theo quy định hiện hành.
Điều 10. Chế độ báo cáo
Công ty Điện lực An Giang, Công ty Cổ phần Điện nước An Giang báo cáo bằng văn bản định kỳ trước ngày 14 hàng tháng cho Sở Công Thương các nội dung: (i) tổng số công trình trạm biến áp chuyên dùng do ngành Điện đầu tư, tổng số công trình trạm biến trung áp do khách hàng đầu tư; (ii) thời gian giải quyết các thủ tục của ngành Điện và từng cơ quan nhà nước so với quy định; (iii) các khó khăn vướng mắc trong quá trình thực hiện (nếu có);… để Sở Công Thương báo cáo Ủy ban nhân dân tỉnh giám sát kết quả thực hiện tiếp cận điện năng của Cơ quan nhà nước và ngành Điện.
Chương V
Điều 11. Trách nhiệm thực hiện
1. Sở Công Thương có trách nhiệm:
- Tuyên truyền, phổ biến, hướng dẫn việc thực hiện theo nội dung trong Quy trình này và các quy định có liên quan.
- Chủ trì kiểm tra, tổng hợp báo cáo và đề xuất Ủy ban nhân dân tỉnh tháo gỡ các khó khăn, vướng mắc liên quan đến việc thực hiện tiếp cận điện năng trên địa bàn tỉnh.
- Định kỳ báo cáo Ủy ban nhân dân tỉnh kết quả, đánh giá thực hiện việc rút ngắn thời gian tiếp cận điện năng trên địa bàn tỉnh và đề xuất Ủy ban nhân dân tỉnh xử lý các cơ quan, đơn vị không thực hiện tốt việc rút ngắn thời gian tiếp cận điện năng theo Quy trình này (lồng ghép báo cáo tháng của ngành công thương).
- Hướng dẫn, theo dõi việc áp dụng Quy trình này tại các cơ quan chức năng, Ủy ban nhân dân các huyện, thị xã, thành phố và các đơn vị có liên quan trên địa bàn tỉnh.
2. Sở Giao thông vận tải, Ủy ban nhân dân các huyện, thị xã, thành phố; Ban Quản lý Khu Kinh tế có trách nhiệm:
- Hiệu chỉnh thủ tục hành chính liên quan đến trách nhiệm phân công phù hợp Quy trình này tại các đơn vị chức năng trực thuộc.
- Công bố, niêm yết công khai, rõ ràng các thủ tục hành chính được phân công thực hiện theo Quy trình này trên trang thông tin điện tử cơ quan mình.
3. Công ty Điện lực An Giang có trách nhiệm:
- Lựa chọn cán bộ có chuyên môn phù hợp và đầy đủ phẩm chất năng lực và đạo đức tốt để đảm nhiệm công tác tiếp nhận hồ sơ và trả kết quả.
- Nghiên cứu đơn giản hóa hồ sơ, rút ngắn thời gian giải quyết các thủ tục, công việc liên quan đến tiếp cận điện năng của đơn vị mình theo Quy trình này.
- Chủ động làm việc với khách hàng có yêu cầu sử dụng điện để tổng hợp số liệu nhu cầu cấp điện, lập kế hoạch, phương án đầu tư, bố trí vốn, mua sắm thiết bị, vật tư, đấu thầu… theo hướng đơn giản hóa thủ tục và rút ngắn thời gian thực hiện đúng theo các quy trình hiện hành.
- Hướng dẫn khách hàng có yêu cầu cấp điện về các thủ tục hành chính, các cơ quan, đơn vị thực hiện liên quan đến tiếp cận điện năng.
- Niêm yết công khai tại trụ sở Công ty và các Điện lực trực thuộc, trên trang thông tin điện tử của mình về trình tự, thủ tục, thời gian giải quyết liên quan đến tiếp cận điện năng để khách hàng biết.
- Phối hợp với Sở, ngành, Ủy ban nhân dân các huyện, thị xã, thành phố trong việc xây dựng chương trình chức năng liên thông để tiếp nhận hồ sơ và theo dõi tiến trình giải quyết dịch vụ khách hàng tại các bộ phận chuyên môn của Công ty, các Điện lực và đơn vị trực thuộc của các Sở, ngành, Ủy ban nhân dân các huyện, thị xã, thành phố.
4. Khách hàng sử dụng điện có yêu cầu đấu nối, cấp điện từ lưới điện trung áp có trách nhiệm:
- Cung cấp đầy đủ thông tin về nhu cầu, quy mô sử dụng điện, tiến độ yêu cầu cấp điện. Trường hợp tự đầu tư thì lựa chọn đơn vị tư vấn thiết kế, thi công có đầy đủ năng lực; bố trí đủ nguồn vốn để triển khai thi công công trình đấu nối vào lưới điện trung áp đúng tiến độ yêu cầu, tiết kiệm chi phí.
- Kịp thời phản ánh các khó khăn, vướng mắc trong quá trình thực hiện tiếp cận điện năng cho Sở Công Thương.
5. Sở Tài nguyên và Môi trường:
- Hướng dẫn, giám sát việc thực hiện thủ tục hành chính liên quan đến việc xác nhận kế hoạch bảo vệ môi trường tại các đơn vị chức năng trực thuộc.
- Công bố, niêm yết công khai, rõ ràng các thủ tục hành chính được phân công thực hiện theo Quy trình này trên trang thông tin điện tử cơ quan mình.
6. Sở thông tin và Truyền thông:
- Đăng tải danh mục TTHC về “một cửa liên thông” trong giải quyết các thủ tục cấp điện qua lưới điện trung áp trên địa bàn tỉnh An Giang.
- Công bố quá trình giải quyết thủ tục hành chính và bổ sung tính năng trên hệ thống Cổng dịch vụ công trực tuyến của tỉnh.
- Phối hợp cùng các đơn vị có liên quan xây dựng môi trường mạng liên thông trực tuyến trong giải quyết các thủ tục cấp điện qua lưới điện trung áp trên địa bàn tỉnh An Giang trên môi trường mạng.
Điều 12. Tổ chức thực hiện
1. Sở Công Thương có nhiệm vụ làm đầu mối kiểm tra, theo dõi, đôn đốc thực hiện Quy trình này.
2. Trong quá trình tổ chức thực hiện Quy định này, nếu gặp vướng mắc, khó khăn, các tổ chức, cá nhân có trách nhiệm phản ánh về Sở Công Thương bằng văn bản để đề xuất Ủy ban nhân dân tỉnh xem xét, điều chỉnh cho phù hợp./.
PHỤ LỤC 1

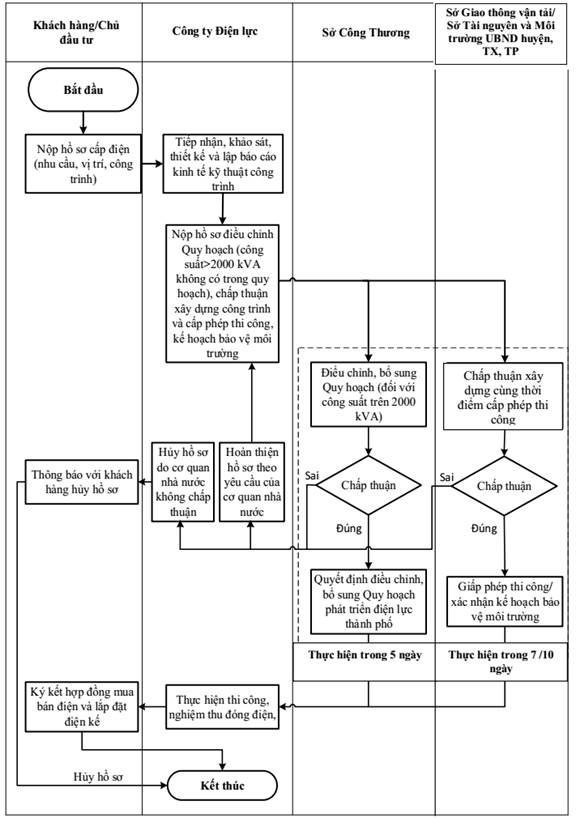

QUY TRÌNH CẤP ĐIỆN QUA LƯỚI TRUNG ÁP DO ĐIỆN LỰC ĐẦU TƯ

QUY TRÌNH CẤP ĐIỆN QUA LƯỚI TRUNG ÁP DO KHÁCH HÀNG ĐẦU TƯ
PHỤ LỤC 3
Tên thủ tục thực hiện | Cơ quan, đơn vị thực hiện | Thành phần hồ sơ yêu cầu | Thời gian thực hiện (ngày làm việc) | Chi phí thực hiện (đồng) |
Tiếp nhận yêu cầu mua điện, khảo sát hiện trường và lập hồ sơ dự án hoặc báo cáo kinh tế kỹ thuật đầu tư công trình điện (đối với công trình do ngành Điện đầu tư) | Công ty Điện lực/Điện lực | - Giấy đề nghị mua điện (Mẫu số 1); - Một (01) bản sao của một trong các loại giấy tờ xác định địa điểm mua điện như: Hộ khẩu thường trú; Giấy chứng nhận quyền sở hữu nhà ở; Hợp đồng mua bán nhà hợp lệ; Giấy chứng nhận quyền sử dụng đất (trên đất đã có nhà ở đối với khách hàng sinh hoạt); hợp đồng ủy quyền quản lý và sử dụng nhà/đất; hợp đồng thuê địa điểm (khách hàng ngoài mục đích sinh hoạt). - Một (01) bản sao của một trong các loại giấy tờ xác định mục đích sử dụng điện có liên quan đến địa điểm đăng ký mua điện đối với khách hàng ngoài sinh hoạt như: Giấy chứng nhận đăng ký doanh nghiệp; Giấy chứng nhận đăng ký kinh doanh; Giấy chứng nhận đăng ký hoạt động chi nhánh, văn phòng đại diện; Giấy phép đầu tư; Quyết định thành lập đơn vị. - Bản đăng ký biểu đồ phụ tải. | 3 | Không thu chi phí |
Tiếp nhận yêu cầu mua điện, khảo sát hiện trường và Thỏa thuận đấu nối (đối với công trình do khách hàng đầu tư) | Công ty Điện lực/Điện lực | - Giấy đề nghị mua điện (Mẫu số 1); - Một (01) bản sao của một trong các loại giấy tờ xác định địa điểm mua điện như: Hộ khẩu thường trú; Giấy chứng nhận quyền sở hữu nhà ở; Hợp đồng mua bán nhà hợp lệ; Giấy chứng nhận quyền sử dụng đất (trên đất đã có nhà ở đối với khách hàng sinh hoạt); hợp đồng ủy quyền quản lý và sử dụng nhà/đất; hợp đồng thuê địa điểm (khách hàng ngoài mục đích sinh hoạt). - Một (01) bản sao của một trong các loại giấy tờ xác định mục đích sử dụng điện có liên quan đến địa điểm đăng ký mua điện đối với khách hàng ngoài sinh hoạt như: Giấy chứng nhận đăng ký doanh nghiệp; Giấy chứng nhận đăng ký kinh doanh; Giấy chứng nhận đăng ký hoạt động chi nhánh, văn phòng đại diện; Giấy phép đầu tư; Quyết định thành lập đơn vị. - Hồ sơ thông tin đề nghị đấu nối theo mẫu quy định tại Phụ lục 2B kèm theo Thông tư số 39/2015/TT-BCT ngày 18/11/2015 (mẫu số 2). | 1 | Không thu chi phí |
Điều chỉnh, bổ sung hợp phần quy hoạch không theo chu kỳ đối với công trình có tổng công suất lớn hơn 2.000 kVA | Sở Công Thương | - Tờ trình/văn bản đề nghị điều chỉnh, bổ sung quy hoạch của khách hàng/chủ đầu tư. - 05 bộ Báo cáo điều chỉnh hợp phần quy hoạch theo nội dung quy định tại Khoản 1 Điều 22 Thông tư số 43/2013/TT-BCT ngày 31/12/2013 của Bộ Công Thương quy định nội dung, trình tự, thủ tục lập, thẩm định, phê duyệt và điều chỉnh Quy hoạch phát triển điện lực (Mẫu số 3). | 5 | Không thu phí |
Chấp thuận xây dựng cùng thời điểm với cấp phép thi công | Sở Giao thông vận tải; Ủy ban nhân dân các huyện, thị xã, thành phố; Ban Quản lý Khu Kinh tế | - Đơn đề nghị (bản chính – Mẫu số 4) - 02 (hai) bộ hồ sơ bản vẽ thiết kế thi công và biện pháp tổ chức thi công đã được cơ quan có thẩm quyền phê duyệt (bản chính). Nội dung bản vẽ thiết kế thi công thể hiện quy mô công trình, hạng mục công trình thiết yếu trong phạm vi bảo vệ kết cấu hạ tầng giao thông đường bộ và các nội dung quy định tại điểm b khoản 4 Điều 13; biện pháp tổ chức thi công thể hiện phương án thi công phương án bảo đảm an toàn trong thi công xây dựng, an toàn giao thông và tổ chức giao thông. - Cam kết di chuyển hoặc cải tạo công trình đúng tiến độ theo yêu cầu của cơ quan quản lý đường bộ có thẩm quyền; không được yêu cầu bồi thường và phải chịu trách nhiệm chi trả toàn bộ chi phí có liên quan. | 7 | Không thu phí |
Hồ sơ đăng ký kế hoạch bảo vệ môi trường | - Sở Tài nguyên và Môi trường | - Ba (03) bản kế hoạch bảo vệ môi trường với yêu cầu về cấu trúc và nội dung theo mẫu quy định tại Mẫu số 8; - Một (01) báo cáo đầu tư hoặc phương án sản xuất, kinh doanh, dịch vụ của chủ dự án. | 10 | Không thu phí |
Nghiệm thu đóng điện, ký kết hợp đồng mua bán điện | Công ty Điện lực An Giang/các Điện lực/Khách hàng | - Văn bản đề nghị nghiệm thu: bản chính; - Hồ sơ pháp lý: bản sao; - Hồ sơ thiết kế được duyệt: bản chính; - Hồ sơ hoàn công: bản sao; - Biên bản lắp đặt hệ thống đo đếm: bản chính; - Biên bản áp giá bán điện: bản chính; - Hợp đồng mua bán điện: bản chính | 2 | Không thu phí |
MẪU ĐƠN ĐỀ NGHỊ ĐĂNG KÝ MUA ĐIỆN QUA TRẠM BIẾN ÁP
CỘNG HÒA XÃ HỘI CHỦ NGHĨA VIỆT NAM
Độc lập - Tự do - Hạnh phúc
--------------------
………,ngày ……… tháng……… năm ……
GIẤY ĐỀ NGHỊ MUA ĐIỆN
(Đối với khách hàng có yêu cầu mua điện từ lưới điện trung áp)
Kính gửi: ............................................................
1. Tên cơ quan hoặc cá nhân đăng ký mua điện……………………………(1).
2. Đại diện là ông (bà)………………………………………………………(2).
3. Số CMND/Hộ chiếu/CMCAND/CMQĐND:........Cơ quan cấp……………. ..ngày….tháng.....năm….
4. Theo giấy uỷ quyền………… ngày làm việc ...tháng….năm….…của……..(3)
5. Số điện thoại liên hệ và nhận nhắn tin (SMS)………………..;
6. Fax................................. ; 7.Email………………………………………….(4)
8.Tài khoản số:......................Tại ngân hàng………………………………..(5)
9.Hình thức thanh toán: …............................................….............................
10.Địa chỉ giao dịch………………………..;
11.Mã số thuế:..............................................
12,Mục đích sử dụng điện:..............................................................................
13.Địa điểm đăng ký sử dụng điện:.................................................................
14. Công suất đăng ký sử dụng………………kW
15. Tình trạng sử dụng điện hiện tại: Chưa có điện ; Đang dùng công tơ chung
16. Tên chủ hộ dùng chung/số HĐMBĐ/mã số KH/địa chỉ…………………(6).
BẢNG KÊ CÔNG SUẤT THIẾT BỊ SỬ DỤNG ĐIỆN
(Áp dụng đối với yêu cầu mua điện có công suất đăng ký sử dụng 40kW)
Tên thiết bị | Công suất (kW) | Số lượng | Thời gian sử dụng | Tổng công suất sử dụng (kW) | Điện năng (kWh/ngày làm việc) | |
Từ..... đến.... | Tổng | |||||
1............ |
|
|
|
|
|
|
2............ | ||||||
3............ | ||||||
. |
| ........., ngày..........tháng..........năm........... |
HƯỚNG DẪN
(1) : Ghi tên Khách hàng là cá nhân, hoặc tên đơn vị đăng ký mua điện
(2) Ghi tên cá nhân đại diện của Cơ quan/tổ chức đăng ký mua điện
(3) : Giấy ủy quyền cho cá nhân đại diện của cơ quan/tổ chức để mua điện
(4) và (5) Ghi đầy đủ đối với cơ quan/tổ chức. Khách hàng cung cấp thông tin để nâng cao chất lượng dịch vụ
(6) : Trường hợp đang dùng chung có thêm 01 trong những thông tin liên quan đến Chủ hộ dùng chung
(7) :Là cá nhân hoặc đại diện Bên mua điện (được ủy quyền)
MẪU SỐ 2
THÔNG TIN ĐĂNG KÝ ĐẤU NỐI CHO KHÁCH HÀNG SỬ DỤNG ĐIỆN ĐẤU NỐI VÀO LƯỚI ĐIỆN TRUNG ÁP
(Ban hành kèm theo Thông tư số 39/2015/TT-BCT ngày 18 tháng 11 năm 2015 của Bộ trưởng Bộ Công Thương Quy định hệ thống điện phân phối)
I. THÔNG TIN CHUNG
1. Thông tin khách hàng có nhu cầu đấu nối
a) Họ và tên khách hàng có nhu cầu đấu nối:
b) Có trụ sở đăng ký tại:
c) Người đại diện/Người được ủy quyền:
d) Chức danh:
đ) Số chứng minh nhân dân/Hộ chiếu:
e) Địa chỉ liên lạc: Điện thoại: | ; Fax: | ; Email: |
2. Hồ sơ pháp lý
Các tài liệu về tư cách pháp nhân theo quy định của pháp luật.
3. Mô tả dự án
a) Đề nghị đấu nối: (mô tả nhu cầu đấu nối)
b) Tên dự án:
c) Địa điểm xây dựng:
d) Lĩnh vực hoạt động/loại hình sản xuất:
đ) Ngày dự kiến đóng điện điểm đấu nối:
e) Cấp điện áp dự kiến đấu nối:
II. THÔNG TIN VỀ NHU CẦU SỬ DỤNG ĐIỆN
1. Số liệu về điện năng và công suất định mức
Công suất sử dụng lớn nhất: (kW)
Điện năng tiêu thụ/ngày/tháng/năm: (kWh)
2. Số liệu dự báo nhu cầu điện tại điểm đấu nối
Đăng ký sử dụng điện | Năm hiện tại | Năm thứ 2 | Năm thứ 3 | Năm thứ 4 | Năm thứ 5 |
Công suất lớn nhất (kW) |
|
|
|
|
|
Sản lượng điện trung bình năm (kWh) |
|
|
|
|
- Khách hàng phải cung cấp các thông tin về tổng công suất lắp đặt của các thiết bị điện, chế độ tiêu thụ điện (ca, ngày làm việc và ngày nghỉ).
- Đối với khách hàng sử dụng điện sản xuất, kinh doanh, dịch vụ có công suất sử dụng cực đại từ 40 kW trở lên, khách hàng phải cung cấp các thông tin về Biểu đồ phụ tải ngày điển hình của năm vào vận hành (hoặc năm dự kiến thay đổi đấu nối hiện có) và 04 năm tiếp theo.
3. Yêu cầu về mức độ dự phòng
Đối với Khách hàng sử dụng điện nhận điện trực tiếp từ lưới điện phân phối là khách hàng quan trọng theo danh mục được UBND cấp tỉnh phê duyệt có nhu cầu nhận điện từ hai nguồn trở lên cần nêu rõ nguồn dự phòng và công suất dự phòng yêu cầu.
4. Đặc tính phụ tải và các yêu cầu khác (nếu có)
Chi tiết về đặc điểm dây chuyền công nghệ các thành phần phụ tải của Khách hàng sử dụng điện nhận điện trực tiếp từ lưới điện phân phối, trong đó đặc biệt lưu ý cung cấp thông tin về các phụ tải có thể gây ra dao động quá 5% tổng công suất của Khách hàng sử dụng điện nhận điện trực tiếp từ lưới điện phân phối tại điểm đấu nối và mức gây nhấp nháy điện áp của các phụ tải đó.
MẪU SỐ 3
NỘI DUNG BÁO CÁO ĐIỀU CHỈNH HỢP PHẦN QUY HOẠCH
1. Cơ sở pháp lý và sự cần thiết điều chỉnh, bổ sung quy hoạch.
2. Quy mô, tiến độ và các thông số chính của dự án cần điều chỉnh, bổ sung quy hoạch.
3. Đánh giá ảnh hưởng của việc điều chỉnh, bổ sung dự án đối với lưới điện sau trạm 110kV khi xuất hiện dự án.
4. Đánh giá hiệu quả kinh tế của dự án bổ sung, điều chỉnh.
5. Kết luận và kiến nghị.
MẪU SỐ 4
MẪU ĐƠN ĐỀ NGHỊ CHẤP THUẬN XÂY DỰNG CÙNG THỜI ĐIỂM VỚI CẤP PHÉP THI CÔNG CÔNG TRÌNH THIẾT YẾU TRONG PHẠM VI BẢO VỆ KẾT CẤU HẠ TẦNG GIAO THÔNG ĐƯỜNG BỘ
(Ban hành kèm theo Thông tư số 35/2017/TT-BGTVT ngày 09 tháng 10 năm 2017 của Bộ trưởng Bộ Giao thông vận tải)
(1) | CỘNG HÒA XÃ HỘI CHỦ NGHĨA VIỆT NAM |
Số: …./… | …., ngày …. tháng …. năm 20… |
ĐƠN ĐỀ NGHỊ CHẤP THUẬN XÂY DỰNG CÙNG THỜI ĐIỂM VỚI CẤP PHÉP THI CÔNG CÔNG TRÌNH THIẾT YẾU TRONG PHẠM VI BẢO VỆ KẾT CẤU HẠ TẦNG GIAO THÔNG ĐƯỜNG BỘ
Chấp thuận xây dựng cùng thời điểm với cấp phép thi công (...3 )
Kính gửi: ……………………………….(...4 )
Căn cứ Luật Giao thông đường bộ ngày 13 tháng 11 năm 2008;
Căn cứ Nghị định số 12/2017/NĐ-CP ngày 10 tháng 02 năm 2017 của Chính phủ quy định chức năng, nhiệm vụ, quyền hạn và cơ cấu tổ chức của Bộ Giao thông vận tải;
Căn cứ Nghị định số 11/2010/NĐ-CP ngày 24 tháng 02 năm 2010 của Chính phủ quy định về quản lý và bảo vệ kết cấu hạ tầng giao thông đường bộ;
Căn cứ Nghị định số 100/2013/NĐ-CP ngày 03 tháng 9 năm 2013 của Chính phủ sửa đổi, bổ sung một số điều của Nghị định số 11/2010/NĐ-CP ngày 24 tháng 02 năm 2010 của Chính phủ quy định về quản lý và bảo vệ kết cấu hạ tầng giao thông đường bộ;
Căn cứ Nghị định số 46/2015/NĐ-CP ngày 12 tháng 5 năm 2015 của Chính phủ quy định về quản lý chất lượng và bảo trì công trình xây dựng;
Căn cứ Thông tư số 50/TT-BGTVT ngày 23 tháng 9 năm 2015 của Bộ trưởng Bộ Giao thông vận tải hướng dẫn thực hiện một số điều của Nghị định số 11/2010/NĐ-CP ngày 24 tháng 02 năm 2010 của Chính phủ quy định về quản lý và bảo vệ kết cấu hạ tầng giao thông đường bộ;
Căn cứ Thông tư số 35/TT-BGTVT ngày 09 tháng 10 năm 2017 của Bộ trưởng Bộ Giao thông vận tải sửa đổi, bổ sung một số điều của Thông tư số 50/2015/TT-BGTVT ngày 23 tháng 9 năm 2015 của Bộ trưởng Bộ Giao thông vận tải;
(....2....) đề nghị được chấp thuận xây dựng cùng thời điểm với cấp phép thi công (...5 ) trong phạm vi bảo vệ kết cấu hạ tầng giao thông đường bộ của (...6...). Thời gian thi công bắt đầu từ ngày ... tháng ... năm ... đến hết ngày ...tháng ... năm ...
Xin gửi kèm theo các tài liệu sau:
+ (...7 ) (bản chính).
+ (...8...).
(…2...) Đối với thi công công trình thiết yếu: cam kết tự di chuyển hoặc cải tạo công trình và không đòi bồi thường khi ngành đường bộ có yêu cầu di chuyển hoặc cải tạo; đồng thời, hoàn chỉnh các thủ tục theo quy định của pháp luật có liên quan để công trình thiết yếu được triển khai xây dựng trong thời hạn có hiệu lực của văn bản chấp thuận xây dựng và cấp phép thi công.
(…2...) Đối với thi công trên đường bộ đang khai thác: cam kết thực hiện đầy đủ các biện pháp bảo đảm giao thông thông suốt, an toàn theo quy định, hạn chế ùn tắc giao thông đến mức cao nhất và không gây ô nhiễm môi trường.
(...2...) cam kết thi công theo đúng Hồ sơ thiết kế đã được (...9...) phê duyệt và tuân thủ theo quy định của Giấy phép thi công. Nếu thi công không thực hiện các biện pháp bảo đảm giao thông thông suốt, an toàn theo quy định, để xảy ra tai nạn giao thông, ùn tắc giao thông, ô nhiễm môi trường nghiêm trọng, (...2...) chịu trách nhiệm theo quy định của pháp luật.
Địa chỉ liên hệ: ……. Số điện thoại: ...........
Nơi nhận: | (…2…) |
Hướng dẫn ghi trong Đơn đề nghị
(1) Tên tổ chức hoặc cơ quan cấp trên của đơn vị hoặc tổ chức đứng Đơn đề nghị (nếu có).
(2) Tên đơn vị hoặc tổ chức đứng Đơn đề nghị (công trình thiết yếu hoặc thi công trên đường bộ đang khai thác);
(3) Ghi vắn tắt tên công trình hoặc hạng mục công trình đề nghị chấp thuận và cấp phép, quốc lộ,địa phương; ví dụ “Chấp thuận xây dựng cùng thời điểm với cấp phép thi công đường ống cấp nước sinh hoạt trong phạm vi bảo vệ kết cấu hạ tầng giao thông đường bộ của QL.39, địa phận tỉnh Hưng Yên”.
(4) Tên cơ quan chấp thuận xây dựng cùng thời điểm với cấp phép thi công;
(5) Ghi đầy đủ tên công trình hoặc hạng mục công trình đề nghị chấp thận và cấp phép thi công.
(6) Ghi đầy rõ lý trình, tên quốc lộ, thuộc địa phận tỉnh nào.
(7) Hồ sơ Thiết kế bản vẽ thi công (trong đó có Biện pháp tổ chức thi công đảm bảo an toàn giao thông) đã được cấp có thẩm quyền phê duyệt
(8) Các tài liệu khác nếu (..2..) thấy cần thiết.
(9) Cơ quan phê duyệt Thiết kế bản vẽ thi công./.
Ghi chú:
Trên đây là các nội dung chính của mẫu Đơn đề nghị chấp thuận xây dựng cùng thời điểm với cấp giấy phép thi công, các tổ chức, cá nhân căn cứ từng công trình cụ thể để điền đầy đủ các thông tin cần thiết và gửi kèm theo hồ sơ, tài liệu liên quan cho phù hợp./.
MẪU SỐ 5
TÊN CƠ QUAN ĐƠN VỊ (1) | CỘNG HÒA XÃ HỘI CHỦ NGHĨA VIỆT NAM |
Số: …….. | ………….., ngày … tháng … năm 201… |
ĐƠN ĐỀ NGHỊ CẤP PHÉP THI CÔNG CÔNG TRÌNH
Cấp phép thi công (….3…..)
Kính gửi ………………….(…4…)
d) Căn cứ Nghị định số 11/2010/NĐ-CP ngày 24 tháng 02 năm 2010 của Chính phủ Quy định về quản lý và bảo vệ kết cấu hạ tầng giao thông đường bộ;
e) Căn cứ Thông tư số 39/2011/TT-BGTVT ngày 18 tháng 5 năm 2011 của Bộ trưởng Bộ Giao thông vận tải hướng dẫn thực hiện một số điều của Nghị định số 11/2010/NĐ-CP ngày 24 tháng 02 năm 2010 của Chính phủ Quy định về quản lý và bảo vệ kết cấu hạ tầng giao thông đường bộ;
f) Căn cứ Quy định về thi công xây dựng công trình thiết yếu trong phạm vi bảo vệ kết cấu hạ tầng giao thông đường bộ trên địa bàn tỉnh/thành phố…. ban hành kèm theo Quyết định số /QĐ-UBND ngày tháng năm của Ủy ban nhân dân tỉnh/thành phố….;
g) Căn cứ (….5….)
h) (…..2…..) đề nghị được cấp phép thi công (….6….) tại (….7….). Thời gian thi công bắt đầu từ ngày…. tháng….năm …. đến hết ngày… tháng…năm…
Xin gửi kèm theo các tài liệu sau:
+ (…5…) (bản sao có xác nhận của Chủ đầu tư).
+ (…8…) (bản chính).
+ (…9…)
i) (….2….) xin cam kết tự di chuyển hoặc cải tạo công trình và không đòi bồi thường khi ngành đường bộ có yêu cầu di chuyển hoặc cải tạo; đồng thời, hoàn chỉnh các thủ tục theo quy định của pháp luật có liên quan để công trình được triển khai xây dựng trong thời hạn có hiệu lực của Văn bản chấp thuận. Đồng thời (….2….) xin cam kết thực hiện đầy đủ các biện pháp bảo đảm giao thông thông suốt, an toàn theo quy định, hạn chế ùn tắc giao thông đến mức cao nhất và không gây ô nhiễm môi trường.
j) (…2…) xin cam kết thi công theo đúng Hồ sơ thiết kế đã được (…10…) phê duyệt và tuân thủ theo quy định của Giấy phép thi công. Nếu thi công không thực hiện các biện pháp bảo đảm giao thông thông suốt, an toàn theo quy định, để xảy ra tai nạn giao thông, ùn tắc giao thông, ô nhiễm môi trường nghiêm trọng, (…2…) chịu trách nhiệm theo quy định của pháp luật.
Địa chỉ liên hệ: ………….
Số điện thoại: ……………
Nơi nhận: | (……2……) |
HƯỚNG DẪN GHI TRONG ĐƠN ĐỂ NGHỊ
(1) Tên tổ chức hoặc cơ quan cấp trên của đơn vị hoặc tổ chức đứng Đơn đề nghị (nếu có)
(2) Tên đơn vị hoặc tổ chức đứng Đơn đề nghị cấp phép thi công (công trình hoặc thi công trên đường bộ đang khai thác).
(3) Ghi vắn tắt tên công trình hoặc hạng mục công trình đề nghị cấp phép, quốc lộ, địa phương; ví dụ “Cấp phép thi công đường ống cấp nước sinh hoạt trong phạm vi bảo vệ kết cấu hạ tầng giao thông đường bộ của Quốc lộ 1, quận 12”.
(4) Tên cơ quan cấp phép thi công (Sở Giao thông vận tải hoặc Ủy ban nhân dân các quận, huyện);
(5) Văn bản chấp thuận xây dựng hoặc chấp thuận thiết kế công trình của cơ quan quản lý đường bộ có thẩm quyền.
(6) Ghi đầy đủ tên công trình hoặc hạng mục công trình đề nghị cấp phép thi công.
(7) Ghi đầy đủ rõ lý trình, tên đường/quốc lộ, thuộc địa bàn quận, huyện nào.
(8) Hồ sơ Thiết kế bản vẽ thi công(trong đó có Biện pháp tổ chức thi công đảm bảo an toàn giao thông) đã được cấp có thẩm quyền phê duyệt.
(9) Các tài liệu khác nếu (….2….) thấy cần thiết.
(10) Cơ quan phê duyệt Thiết kế bản vẽ thi công./.
Mẫu số 6
MẪU VĂN BẢN ỦY QUYỀN XÁC NHẬN ĐĂNG KÝ KẾ HOẠCH BẢO VỆ MÔI TRƯỜNG CỦA ỦY BAN NHÂN DÂN CẤP HUYỆN CHO ỦY BAN NHÂN DÂN CẤP XÃ
(Ban hành kèm theo Thông tư số 27/2015/TT-BTNMT ngày 29 tháng 5 năm 2015 của Bộ trưởng Bộ Tài nguyên và Môi trường về đánh giá môi trường chiến lược, đánh giá tác động môi trường và kế hoạch bảo vệ môi trường)
ỦY BAN NHÂN DÂN (1) | CỘNG HÒA XÃ HỘI CHỦ NGHĨA VIỆT NAM |
Số: … | (Địa danh), ngày ... tháng ... năm ... |
QUYẾT ĐỊNH
Về việc ủy quyền xác nhận đăng ký kế hoạch bảo vệ môi trường ỦY BAN NHÂN DÂN (1)
Căn cứ Nghị định số 18/2015/NĐ-CP ngày 14 tháng 02 năm 2015 của Chính phủ quy định về quy hoạch bảo vệ môi trường, đánh giá môi trường chiến lược, đánh giá tác động môi trường và kế hoạch bảo vệ môi trường;
Căn cứ Thông tư số 27/2015/TT-BTNMT ngày 29 tháng 5 năm 2015 của Bộ trưởng Bộ Tài nguyên và Môi trường về đánh giá môi trường chiến lược, đánh giá tác động môi trường và kế hoạch bảo vệ môi trường;
Căn cứ (2) quy định chức năng, nhiệm vụ, quyền hạn và cơ cấu tổ chức của Ủy ban nhân dân (1);
Theo đề nghị của Trưởng phòng Tài nguyên và Môi trường, Chủ tịch Ủy ban nhân dân (3),
QUYẾT ĐỊNH:
Điều 1. Ủy quyền cho Ủy ban nhân dân (3) xác nhận đăng ký kế hoạch bảo vệ môi trường đối với dự án, phương án sản xuất, kinh doanh, dịch vụ quy mô hộ gia đình trên địa bàn (3).
Điều 2. Ủy ban nhân dân (3) có trách nhiệm:
1. Tổ chức thực hiện việc xác nhận đăng ký kế hoạch bảo vệ môi trường cho các đối tượng quy định tại
2. Thực hiện các trách nhiệm quy định tại Điều 34 Luật Bảo vệ môi trường.
3. Chịu trách nhiệm trước (1) và trước pháp luật về việc thực hiện các nội dung được ủy quyền.
4. Tổng hợp số liệu và báo cáo định kỳ đến (1) về các nội dung thực hiện theo ủy quyền tại Quyết định này trước ngày 31 tháng 12 hàng năm.
5. Thông báo rộng rãi các nội dung được ủy quyền tại Quyết định này đến các tổ chức, cá nhân để biết và liên hệ công tác.
Điều 3. Quyết định này có hiệu lực kể từ ngày ... tháng ... năm ... Chủ tịch Ủy ban nhân dân (3), Trưởng Phòng Tài nguyên và Môi trường, Thủ trưởng các cơ quan thuộc Ủy ban nhân dân (1) chịu trách nhiệm thi hành Quyết định này.
Nơi nhận: | (4) |
Ghi chú: (1) Tên địa danh hành chính cấp huyện; (2) Tên đầy đủ của văn bản quy định chức năng, nhiệm vụ, quyền hạn và cơ cấu tổ chức của Ủy ban nhân dân (1); (3) Tên địa danh hành chính cấp xã; (4) Đại diện có thẩm quyền (1).
Mẫu số 7
MẪU VĂN BẢN ỦY QUYỀN XÁC NHẬN ĐĂNG KÝ KẾ HOẠCH BẢO VỆ MÔI TRƯỜNG CHO BAN QUẢN LÝ CÁC KHU CÔNG NGHIỆP, KHU CHẾ XUẤT, KHU KINH TẾ
(Ban hành kèm theo Thông tư số 27/2015/TT-BTNMT ngày 29 tháng 5 năm 2015 của Bộ trưởng Bộ Tài nguyên và Môi trường về đánh giá môi trường chiến lược, đánh giá tác động môi trường và kế hoạch bảo vệ môi trường)
(1) | CỘNG HÒA XÃ HỘI CHỦ NGHĨA VIỆT NAM |
Số: … | (Địa danh), ngày ... tháng ... năm ... |
QUYẾT ĐỊNH:
Về việc ủy quyền xác nhận đăng ký kế hoạch bảo vệ môi trường
(1)
Căn cứ Nghị định số 18/2015/NĐ-CP ngày 14 tháng 02 năm 2015 của Chính phủ quy định về quy hoạch bảo vệ môi trường, đánh giá môi trường chiến lược, đánh giá tác động môi trường và kế hoạch bảo vệ môi trường;
Căn cứ Thông tư số 27/2015/TT-BTNMT ngày 29 tháng 5 năm 2015 của Bộ trưởng Bộ Tài nguyên và Môi trường về đánh giá môi trường chiến lược, đánh giá tác động môi trường và kế hoạch bảo vệ môi trường;
Căn cứ (2) quy định chức năng, nhiệm vụ, quyền hạn và cơ cấu tổ chức của (1);
Theo đề nghị của Trưởng Ban (3) và...,
QUYẾT ĐỊNH:
Điều 1. Ủy quyền cho (3) xác nhận đăng ký kế hoạch bảo vệ môi trường thuộc thẩm quyền của (1) đối với dự án đầu tư, phương án sản xuất kinh doanh, dịch vụ thực hiện trong khu công nghiệp, khu chế xuất, khu kinh tế sau đây:
1...
2...
…
Điều 2. (3) có trách nhiệm:
1. Tổ chức thực hiện việc xác nhận đăng ký kế hoạch bảo vệ môi trường cho các đối tượng quy định tại
2. Thực hiện các trách nhiệm quy định tại Điều 34 Luật Bảo vệ môi trường.
3. Chịu trách nhiệm trước (1) và trước pháp luật về việc thực hiện các nội dung được ủy quyền.
4. Tổng hợp số liệu và báo cáo định kỳ đến (1) về các nội dung thực hiện theo ủy quyền tại Quyết định này trước ngày 31 tháng 12 hàng năm.
5. Thông báo rộng rãi các nội dung được ủy quyền tại Quyết định này đến các tổ chức, cá nhân để biết và liên hệ công tác.
Điều 3. Quyết định này có hiệu lực kể từ ngày ... tháng ... năm ... Trưởng Ban (3)... chịu trách nhiệm thi hành Quyết định này./.
Nơi nhận: | (4) |
Ghi chú: (1) Tên cơ quan ủy quyền; (2) Tên đầy đủ của văn bản quy định chức năng, nhiệm vụ, quyền hạn và cơ cấu tổ chức của (1); (3) Tên Ban quản lý được ủy quyền; (4) Đại diện có thẩm quyền của (1).
Mẫu số 8
CẤU TRÚC VÀ NỘI DUNG CỦA KẾ HOẠCH BẢO VỆ MÔI TRƯỜNG THUỘC THẨM QUYỀN XÁC NHẬN ĐĂNG KÝ CỦA ỦY BAN NHÂN DÂN CẤP HUYỆN
(Ban hành kèm theo Thông tư số 27/2015/TT-BTNMT ngày 29 tháng 5 năm 2015 của Bộ trưởng Bộ Tài nguyên và Môi trường về đánh giá môi trường chiến lược, đánh giá tác động môi trường và kế hoạch bảo vệ môi trường)
CỘNG HÒA XÃ HỘI CHỦ NGHĨA VIỆT NAM
Độc lập - Tự do - Hạnh phúc
--------------------
(Địa điểm), ngày….. tháng ….. năm 20………
Kính gửi: (1) ………………………………………………………………
Gửi đến (1) kế hoạch bảo vệ môi trường để đăng ký với các nội dung sau đây:
I. Thông tin chung
1.1. Tên dự án, cơ sở (gọi chung là dự án):...
1.2. Tên chủ dự án: ...
1.3. Địa chỉ liên hệ: ...
1.4. Người đại diện theo pháp luật: ...
1.5. Phương tiện liên lạc với chủ dự án: (số điện thoại, số Fax, E-mail...).
II. Thông tin cơ bản về hoạt động sản xuất, kinh doanh
2.1. Địa điểm thực hiện dự án: ……………………………………………
………………………………………………………………………………
2.3. Loại hình sản xuất, kinh doanh, dịch vụ; sản phẩm và số lượng
………………………………………………………………………………
………………………………………………………………………………
………………………………………………………………………………
2.4. Diện tích mặt bằng cơ sở sản xuất, kinh doanh, dịch vụ (m2): …………
2.5. Nhu cầu nguyên liệu, vật liệu sử dụng trong quá trình sản xuất:
………………………………………………………………………………
………………………………………………………………………………
2.6. Nhiên liệu sử dụng trong quá trình sản xuất (dầu, than, củi, gas, điện )
………………………………………………………………………………
………………………………………………………………………………
III. Kế hoạch bảo vệ môi trường trong giai đoạn thi công xây dựng
Yếu tố gây tác động | Tình trạng | Biện pháp giảm thiểu | Tình trạng | ||
Có | Không | Có | Không | ||
Khí thải từ các phương tiện vận chuyển, máy móc thi công |
|
| Sử dụng phương tiện, máy móc thi công đã qua kiểm định |
|
|
Sử dụng loại nhiên liệu ít gây ô nhiễm |
|
| |||
Định kỳ bảo dưỡng phương tiện, thiết bị |
|
| |||
Biện pháp khác: … |
|
| |||
Bụi |
|
| Cách ly, phun nước để giảm bụi |
|
|
Biện pháp khác: … |
|
| |||
Nước thải sinh hoạt |
|
| Thu gom, tự xử lý trước khi thải ra môi trường (chỉ rõ nguồn tiếp nhận nước thải) |
|
|
Thu gom, thuê đơn vị có chức năng để xử lý |
|
| |||
Đổ thẳng ra hệ thống thoát nước thải khu vực |
|
| |||
Biện pháp khác: |
|
| |||
Nước thải xây dựng |
|
| Thu gom, xử lý trước khi thải ra môi trường (chỉ rõ nguồn tiếp nhận nước thải) |
|
|
Đổ thẳng ra hệ thống thoát nước thải khu vực |
|
| |||
Biện pháp khác: … |
|
| |||
Chất thải rắn xây dựng |
|
| Thu gom để tái chế hoặc tái sử dụng |
|
|
Tự đổ thải tại các địa điểm quy định của địa phương (chỉ rõ địa điểm) |
|
| |||
Thuê đơn vị có chức năng để xử lý |
|
| |||
Biện pháp khác: … |
|
| |||
Chất thải rắn sinh hoạt |
|
| Tự đổ thải tại các địa điểm quy định của địa phương (chỉ rõ địa điểm) |
|
|
Thuê đơn vị có chức năng để xử lý |
|
| |||
Biện pháp khác: … |
|
| |||
Chất thải nguy hại |
|
| Thuê đơn vị có chức năng để xử lý |
|
|
Biện pháp khác: … |
|
| |||
Tiếng ồn |
|
| Định kỳ bảo dưỡng thiết bị |
|
|
Bố trí thời gian thi công phù hợp |
|
| |||
Biện pháp khác … |
|
| |||
Rung |
|
| Định kỳ bảo dưỡng thiết bị |
|
|
Bố trí thời gian thi công phù hợp |
|
| |||
Biện pháp khác |
|
| |||
Nước mưa chảy tràn |
|
| Có hệ thống rãnh thu nước, hố ga thu gom, lắng lọc nước mưa chảy tràn trước khi thoát ra môi trường |
|
|
Biện pháp khác … |
|
|
IV. Kế hoạch bảo vệ môi trường trong giai đoạn hoạt động
Yếu tố gây tác động | Tình trạng | Biện pháp giảm thiểu | Tình trạng | ||
Có | Không | Có | Không | ||
Bụi và khí thải |
|
| Lắp đặt hệ thống xử lý bụi và khí thải với ống khói |
|
|
Lắp đặt quạt thông gió với bộ lọc không khí ở cuối đường ống |
|
| |||
Biện pháp khác … |
|
| |||
Nước thải sinh hoạt |
|
| Thu gom và tái sử dụng |
|
|
Xử lý sơ bộ bằng bể tự hoại trước khi thải vào hệ thống thoát nước chung |
|
| |||
Biện pháp khác … |
|
| |||
Nước thải sản xuất |
|
| Thu gom và tái sử dụng |
|
|
Xử lý nước thải cục bộ và thải vào hệ thống xử lý nước thải tập trung |
|
| |||
Xử lý nước thải đáp ứng quy chuẩn quy định và thải ra môi trường (chỉ rõ nguồn tiếp nhận và quy chuẩn đạt được sau xử lý) |
|
| |||
Biện pháp khác … |
|
| |||
Nước thải từ hệ thống làm mát |
|
| Thu gom và tái sử dụng |
|
|
Giải nhiệt và thải ra môi trường |
|
| |||
Biện pháp khác … |
|
| |||
Chất thải rắn |
|
| Thu gom để tái chế hoặc tái sử dụng |
|
|
Tự xử lý |
|
| |||
Thuê đơn vị có chức năng để xử lý |
|
| |||
Biện pháp khác … |
|
| |||
Chất thải nguy hại |
|
| Thuê đơn vị có chức năng để xử lý |
|
|
Biện pháp khác … |
|
| |||
Mùi |
|
| Lắp đặt quạt thông gió |
|
|
Biện pháp khác … |
|
| |||
Tiếng ồn |
|
| Định kỳ bảo dưỡng thiết bị |
|
|
Cách âm để giảm tiếng ồn |
|
| |||
Biện pháp khác … |
|
| |||
Nhiệt dư |
|
| Lắp đặt quạt thông gió |
|
|
Biện pháp khác … |
|
| |||
Nước mưa chảy tràn |
|
| Có hệ thống rãnh thu nước, hố ga thu gom, lắng lọc nước mưa chảy tràn trước khi thoát ra môi trường |
|
|
Biện pháp khác |
|
|
V. Cam kết
5.1. Chúng tôi/tôi cam kết thực hiện nghiêm chỉnh các quy định về bảo vệ môi trường của Luật Bảo vệ môi trường năm 2014, tuân thủ các quy định, tiêu chuẩn, quy chuẩn kỹ thuật về môi trường và chịu hoàn toàn trách nhiệm nếu vi phạm các quy định về bảo vệ môi trường.
5.2. Chúng tôi/tôi cam kết thực hiện đầy đủ các kế hoạch bảo vệ môi trường được nêu trên đây.
5.3. Chúng tôi/tôi đảm bảo độ trung thực của các thông tin và nội dung điền trong kế hoạch bảo vệ môi trường này./.
| (2) |
Ghi chú: (1) Cơ quan xác nhận đăng ký kế hoạch bảo vệ môi trường; (2) Đại diện có thẩm quyền của chủ dự án.
Yêu cầu: Bản kế hoạch bảo vệ môi trường được lập thành ba (03) bản gốc, có chữ ký của chủ dự án ở phía dưới từng trang và ký, ghi họ tên, chức danh, đóng dấu (nếu có) ở trang cuối cùng.
- 1Quyết định 550/QĐ-UBND năm 2019 về Quy trình một cửa liên thông giữa Cơ quan nhà nước và Điện lực trong giải quyết thủ tục cấp điện qua lưới trung áp trên địa bàn tỉnh Bắc Ninh
- 2Quyết định 1727/QĐ-UBND năm 2019 về Quy trình một cửa liên thông giữa Cơ quan nhà nước và Điện lực trong giải quyết thủ tục cấp điện qua lưới trung áp trên địa bàn tỉnh Yên Bái
- 3Quyết định 28/2019/QĐ-UBND quy định về quy trình thực hiện cơ chế một cửa liên thông trong giải quyết thủ tục cấp điện qua lưới điện trung áp trên địa bàn tỉnh Thanh Hóa
- 1Luật Điện Lực 2004
- 2Luật giao thông đường bộ 2008
- 3Nghị định 11/2010/NĐ-CP quy định về quản lý và bảo vệ kết cấu hạ tầng giao thông đường bộ
- 4Thông tư 39/2011/TT-BGTVT hướng dẫn thực hiện Nghị định 11/2010/NĐ-CP quy định về quản lý và bảo vệ kết cấu hạ tầng giao thông đường bộ do Bộ trưởng Bộ Giao thông vận tải ban hành
- 5Luật điện lực sửa đổi 2012
- 6Nghị định 100/2013/NĐ-CP sửa đổi Nghị định 11/2010/NĐ-CP quy định về quản lý và bảo vệ kết cấu hạ tầng giao thông đường bộ
- 7Thông tư 43/2013/TT-BCT quy định nội dung, trình tự, thủ tục lập, thẩm định, phê duyệt và điều chỉnh Quy hoạch phát triển điện lực do Bộ trưởng Bộ Công thương ban hành
- 8Luật bảo vệ môi trường 2014
- 9Nghị định 18/2015/NĐ-CP Quy định về quy hoạch bảo vệ môi trường, đánh giá môi trường chiến lược, đánh giá tác động môi trường và kế hoạch bảo vệ môi trường
- 10Nghị định 46/2015/NĐ-CP về quản lý chất lượng và bảo trì công trình xây dựng
- 11Thông tư 27/2015/TT-BTNMT về đánh giá môi trường chiến lược, đánh giá tác động môi trường và kế hoạch bảo vệ môi trường do Bộ trưởng Bộ Tài nguyên và Môi trường ban hành
- 12Luật tổ chức chính quyền địa phương 2015
- 13Thông tư 50/2015/TT-BGTVT hướng dẫn Nghị định 11/2010/NĐ-CP về quản lý và bảo trì kết cấu hạ tầng giao thông đường bộ do Bộ trưởng Bộ Giao thông vận tải ban hành
- 14Thông tư 39/2015/TT-BCT quy định hệ thống điện phân phối do Bộ trưởng Bộ Công thương ban hành
- 15Thông tư 24/2016/TT-BCT quy định về rút ngắn thời gian tiếp cận điện năng Bộ trưởng Bộ Công Thương ban hành
- 16Nghị định 12/2017/NĐ-CP quy định chức năng, nhiệm vụ, quyền hạn và cơ cấu tổ chức của Bộ Giao thông vận tải
- 17Quyết định 76/2016/QĐ-UBND Quy định phân công, phân cấp trách nhiệm quản lý Nhà nước về chất lượng công trình xây dựng trên địa bàn tỉnh An Giang
- 18Nghị định 61/2018/NĐ-CP về thực hiện cơ chế một cửa, một cửa liên thông trong giải quyết thủ tục hành chính
- 19Thông tư 35/2017/TT-BGTVT sửa đổi Thông tư 50/2015/TT-BGTVT hướng dẫn Nghị định 11/2010/NĐ-CP quy định về quản lý và bảo vệ kết cấu hạ tầng giao thông đường bộ do Bộ trưởng Bộ Giao thông vận tải ban hành
- 20Nghị quyết 19-2018/NQ-CP về tiếp tục thực hiện những nhiệm vụ, giải pháp chủ yếu cải thiện môi trường kinh doanh, nâng cao năng lực cạnh tranh quốc gia năm 2018 và những năm tiếp theo do Chính phủ ban hành
- 21Thông tư 35/2018/TT-BGTVT về Định mức kinh tế kỹ thuật hoạt động tìm kiếm cứu nạn hàng hải do Bộ trưởng Bộ Giao thông vận tải ban hành
- 22Thông tư 01/2018/TT-VPCP hướng dẫn Nghị định 61/2018/NĐ-CP về thực hiện cơ chế một cửa, một cửa liên thông trong giải quyết thủ tục hành chính do Văn phòng Chính phủ ban hành
- 23Quyết định 550/QĐ-UBND năm 2019 về Quy trình một cửa liên thông giữa Cơ quan nhà nước và Điện lực trong giải quyết thủ tục cấp điện qua lưới trung áp trên địa bàn tỉnh Bắc Ninh
- 24Quyết định 1727/QĐ-UBND năm 2019 về Quy trình một cửa liên thông giữa Cơ quan nhà nước và Điện lực trong giải quyết thủ tục cấp điện qua lưới trung áp trên địa bàn tỉnh Yên Bái
- 25Quyết định 28/2019/QĐ-UBND quy định về quy trình thực hiện cơ chế một cửa liên thông trong giải quyết thủ tục cấp điện qua lưới điện trung áp trên địa bàn tỉnh Thanh Hóa
Quyết định 1417/QĐ-UBND năm 2019 về Quy trình Một cửa liên thông giữa cơ quan nhà nước và ngành điện trong giải quyết các thủ tục cấp điện qua lưới trung áp trên địa bàn tỉnh An Giang
- Số hiệu: 1417/QĐ-UBND
- Loại văn bản: Quyết định
- Ngày ban hành: 11/06/2019
- Nơi ban hành: Tỉnh An Giang
- Người ký: Lê Văn Nưng
- Ngày công báo: Đang cập nhật
- Số công báo: Dữ liệu đang cập nhật
- Ngày hiệu lực: 11/06/2019
- Tình trạng hiệu lực: Còn hiệu lực
